省重点能源建设项目“提速增效”!云浮水源山抽蓄电站地下厂房开挖完成

发布时间: 2025-09-09    作者:admin
  分享到:
二维码分享

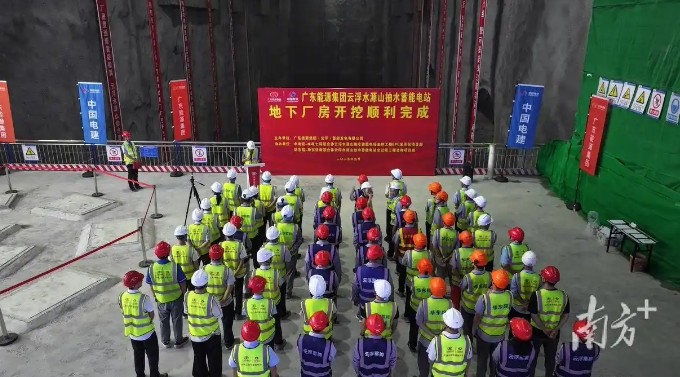

9月5日,水电七局云浮水源山抽水蓄能电站项目举行地下厂房开挖完成仪式。广东省能源局,云浮市、新兴县两级政府领导及..、参建项目的业主、监理、总承包及施工项目部等70余名领导及嘉宾参加了仪式。

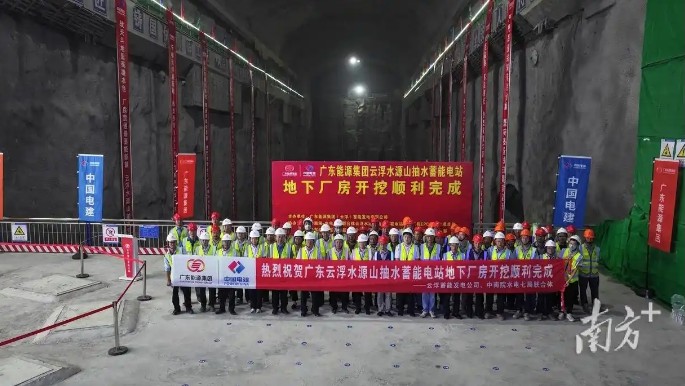

8月31日,云浮水源山抽水蓄能电站地下厂房顺利开挖完成,比节点目标提前30天,地下厂房正式进入混凝土浇筑与机电安装阶段。

据悉,云浮项目地下厂房是电站的核心枢纽,设计为多层立体结构。整个厂房开挖共分6层,.长处182米,宽25.5米,.大开挖高度57米,高度相当于19层楼,开挖量20万立方米,体积相当于80个奥林匹克标准游泳池。作为电站的核心区域,地下厂房开挖尺寸大、地质条件复杂、开挖难度大,为确保地下洞室开挖质量,项目部成立工作专班,开展爆破试验和实行现场“日碰头”例会,地下厂房开挖合格率....,优良率达到96%。


对于项目重要节点工作的圆满完成,广东能源集团云蓄公司董事长、总经理魏清华给予高度认可和衷心感谢。他表示,云浮水源山抽水蓄能项目,是广东能源集团..成功核准的抽水蓄能电站项目,肩负着集团践行“123高质量发展战略”的重要使命,更是助力区域能源结构优化的关键工程。而地下厂房作为电站的“心脏核心枢纽”,建设难度不言而喻,对技术精度和施工安全提出了极高的要求。随着地下厂房开挖顺利完成,标志着项目建设正式从“地下攻坚”转入“机电安装”新阶段,将为后续机组安装、设备调试奠定坚实基础。
对此,EPC总承包部总经理文晋辉指出,项目面临一系列严峻的挑战:地质条件的复杂性、施工工艺的高要求、安全管理的巨大压力,无一不是横亘在面前的“硬骨头”。但是,在挑战面前,全体建设者展现出了非凡的勇气和智慧,圆满完成了厂房开挖任务。
施工项目负责人王志强表示,云浮水源山抽水蓄能电站施工项目部积极应对前期标段——通风洞移交延迟两个月的不利影响下,通过精细化管理和技术引领,不但赶上了进度,过程中还克服了诸多技术难题,确保了洞室开挖的精度、稳定,同时实现了安全责任事故“零发生”的目标,工程质量一次验收合格率达到....,为工程后续混凝土浇筑转序、机电设备安装奠定了坚实基础。下一步,将在云蓄公司的领导与全咨单位的指导下,以高质量履约,书写云浮水源山抽水蓄能电站建设事业新篇章!
