新疆大石峡水利枢纽工程预计9月下闸蓄水

发布时间: 2025-08-13    作者:admin
  分享到:
二维码分享
中新网新疆乌什8月12日电 (记者 蒋文月)新疆大石峡水利枢纽工程预计今年9月三期面板浇筑完成后启动下闸蓄水,水库总库容11.7亿立方米。
中国能建葛洲坝集团大石峡项目公司副总工程师王峰斌9日表示,9月下闸蓄水是工程建设里程碑节点,比原计划提早一个月。蓄水完成后,工程实施进度将超85%。截至8月9日,大坝混凝土面板浇筑已完成42个序块,占总量74%。下闸蓄水前的验收工作正陆续开展。

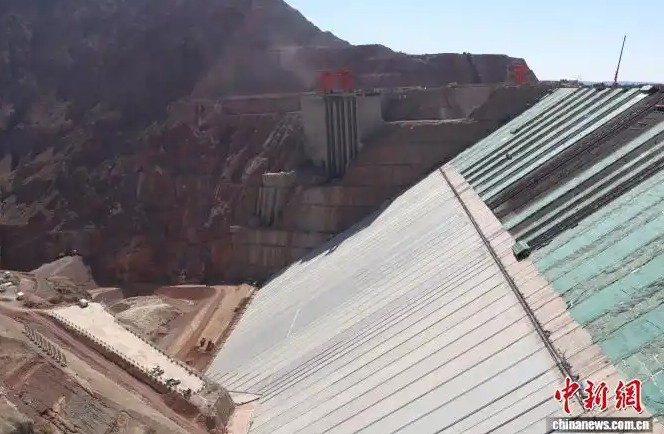

8月9日,新疆大石峡水利枢纽工程建设现场,大坝混凝土面板浇筑已完成74%。中新社记者 蒋文月 摄
该工程是国务院批准实施的172项节水供水重大水利工程之一、水利部首批12个PPP试点重大水利项目之一,总投资89.97亿元人民币,于2019年11月开工。2024年12月,高247米的大坝顺利封顶,创混凝土面板沙砾石坝世界.高纪录。
王峰斌介绍,该工程选址在中国.干旱、生态环境.脆弱地区之一的新疆塔里木河流域上游,位于阿克苏河源流之一库玛拉克河上。水库投用后,将结束阿克苏河流域无山区控制性调节水库的历史,保证阿克苏河多年平均下泄塔里木河34.2亿立方米水量,惠及下游超800万亩农田,有效缓解灌区农田春秋灌缺水问题,减轻夏季洪涝灾害。

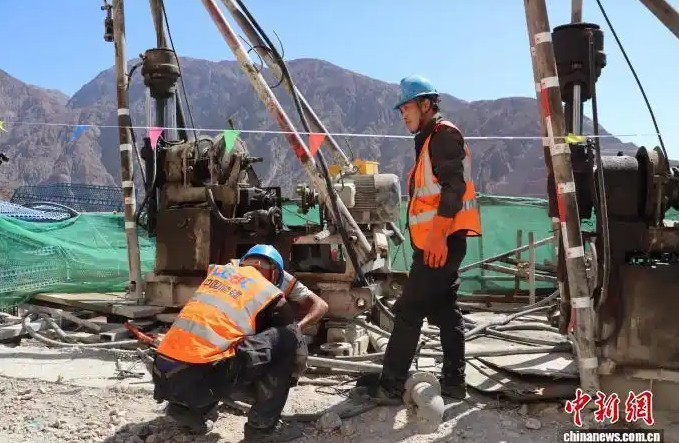

8月9日,新疆大石峡水利枢纽工程建设现场,工人正在大坝右岸1707米海拔处维修灌浆设备。中新社记者 蒋文月 摄
中国能建葛洲坝机电公司大石峡三标项目部总工程师张存荣表示,该工程预计于2026年10月全面完工,此前还将完成三台水轮发电机组建设工作。目前机组已进入总装阶段,预计2026年7月至8月陆续启动发电。电站总装机容量75万千瓦,预计年发电量18.93亿千瓦时,承担新疆南疆四地州电力系统调峰任务。(完)
