国网新源河北抚宁抽水蓄能电站下水库大坝面板首仓混凝土浇筑完成
2025-07-09 18:16 河北新闻网

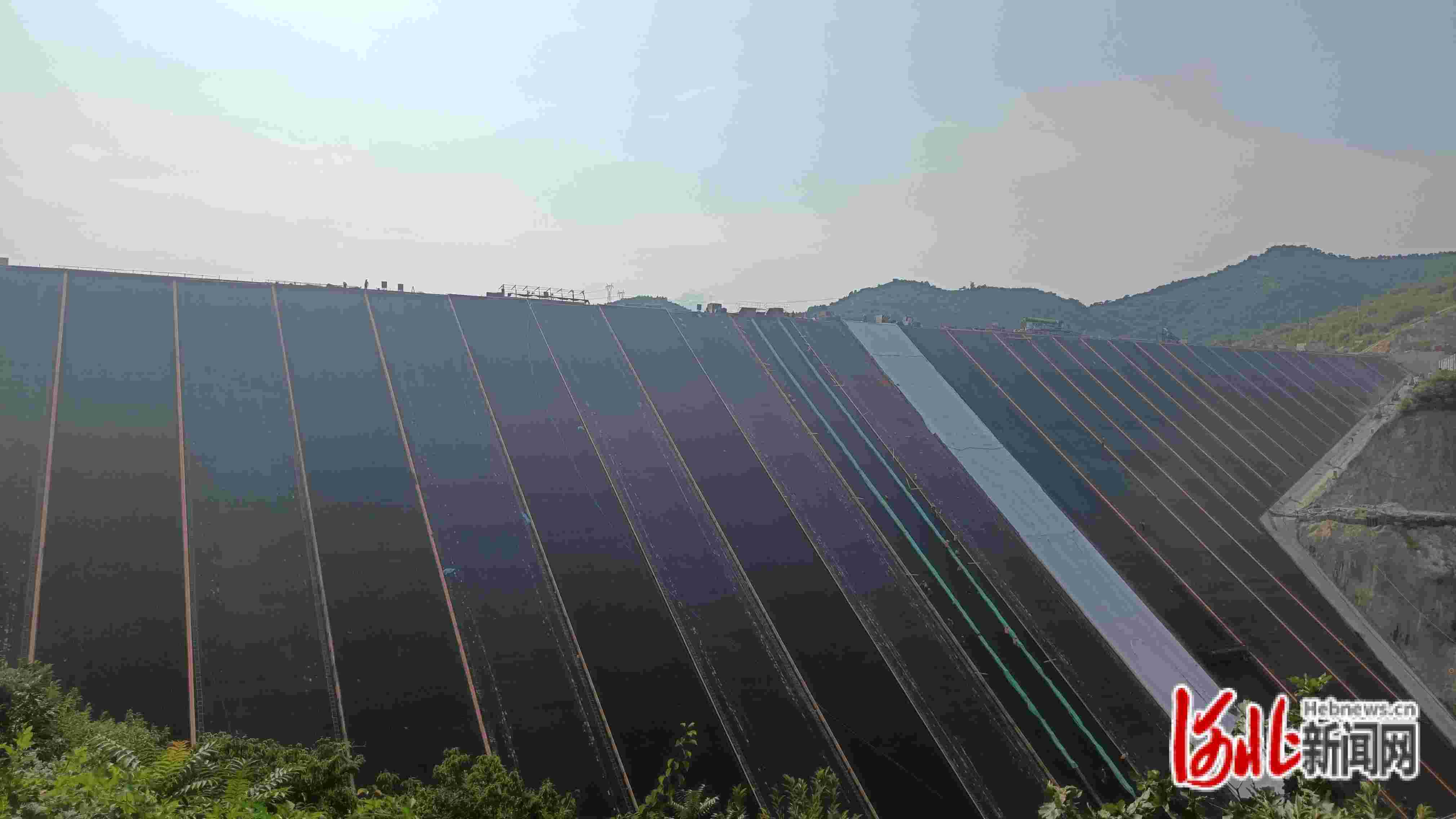

河北新闻网讯(河北日报记者张辉)7月8日,经过连续35个小时奋战,国网新源河北抚宁抽水蓄能电站下水库大坝面板首仓混凝土顺利完成浇筑。此次浇筑的首仓混凝土面板斜长109.8米,宽12米,浇筑方量527立方米。

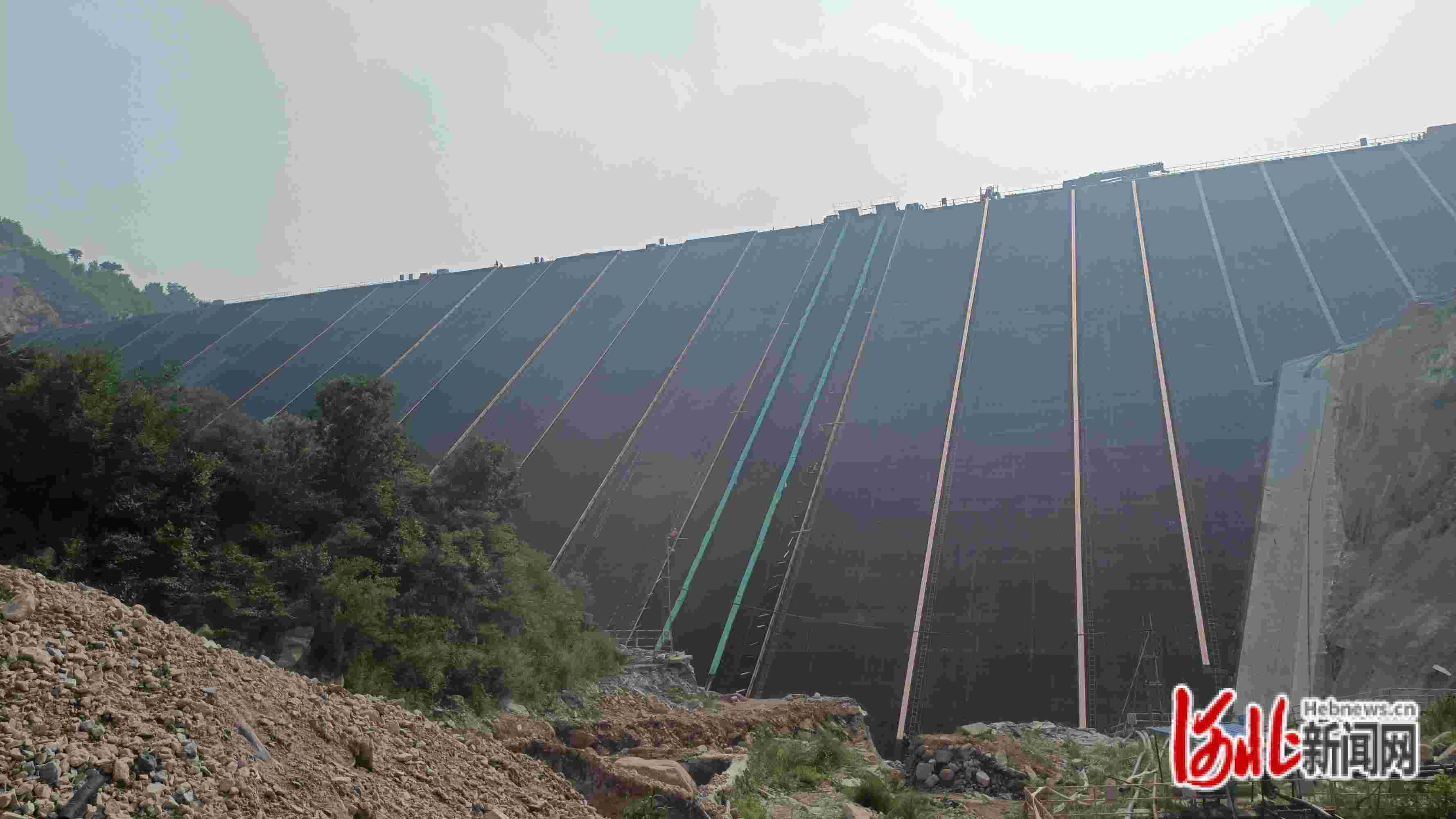

国网新源河北抚宁抽水蓄能电站下水库大坝为混凝土面板堆石坝,.大坝高66米,坝顶长度372米。大坝面板共37块,厚0.4米,面积约2.8万平方米。
由于当前秦皇岛地区气温较高且正值汛期,浇筑难度增大,为确保下水库大坝面板首仓混凝土浇筑顺利,电站联合参建单位提前谋划,着力做好高温季节和雨季浇筑专项控制措施。通过在拌合楼增设喷雾系统和风冷设备、混凝土内加入冰块降温、溜槽设隔热遮阳布等,有效降低了混凝土入仓温度,同时采取土工布覆盖新浇混凝土、设置长流水花管持续养护等措施保障混凝土实体质量。
下水库大坝面板首仓混凝土浇筑的顺利完成为后续浇筑积累了经验,打下了基础。项目单位将严格落实高温和雨季面板混凝土施工各项措施,严控面板混凝土浇筑质量,确保下水库大坝面板浇筑完成年度目标任务,力争2026年汛期前实现下水库下闸蓄水。
